降低漏水率專區
基隆、台中及高雄供水系統降低無收益水量(NRW)計畫總顧問委託技術服務

發布日期: 2020/07/13

本計畫概要
本計畫為「基隆、台中、高雄供水系統降低無收益水量總顧問計畫」委託技術服務,其目地為提高各系統穩定性和售水率,進而減少各系統之無收益水量。

本計畫內容
預計於6年內完成基隆、台中及高雄供水系統降低NRW之各項作業,整體分為分析評估、規劃設計與實質作業等3個階段,自分析評估階段起提供各項技術服務,並協助台水公司完成基隆、台中供水系統後續規劃設計與實質作業驗收等作業。


降低NRW.jpg 降低NRW.jpg
分析評估階段
針對基隆、台中及高雄3個供水系統進行系統NRW現況分析評估,製作系統之IWA水平衡表,並訂出系統NRW之基線值及績效指標,藉由國際專家團隊之參與,以引進國際間普遍採用之降低NRW管理策略,分別研擬基隆、台中及高雄3個供水系統之降低NRW計畫概要報告書,並由國際專家團隊協助總顧問定期檢討整體計畫執行成效,回饋修正各階段之工作執行方式與內容,並擬定規劃設計階段中共同性之技術規範及作業要點,並應協助辦理基隆、台中供水系統規劃設計、監造及實質作業之招標作業。計劃期間內亦辦理[5]場降低NRW相關作業之工作坊,另針對推動降低NRW作業相關諮詢服務部份,總顧問應協助列席相關審查與查核會議、提供專業諮詢建議。

規劃設計階段  Design Planning Phase
本階段主要辦理設施、設備及系統等各項規劃設計案之備標作業、規劃設計成果之諮詢與審查,並代表台水公司控管規劃設計作業之時程、預算與品質。

實質作業階段  Actual Operation Phase
本階段整體工作包含所有設施、設備及系統工程之施工、安裝、預算控管、品質監督、衛生安全、變更管理、維護策略之建立等,總顧問於本階段中須針對上述內容提供全方位之專案管理服務。而依據實質作業階段成果,回饋檢討修正分析評估階段之內容。

上位計畫概要
依據政府政策目標:「逐年降低自來水漏水率由現況20%,5年內降至17%,10年內降至15%以下」,故研提了「降低漏水率計畫(102年至111年)」。

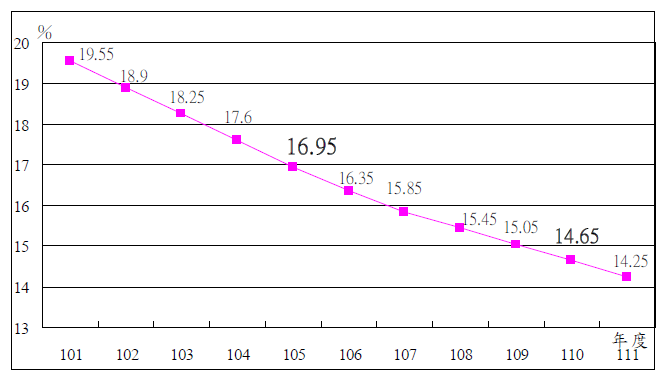

降低漏水率計畫(102年至111年) 降低漏水率計畫(102年至111年)
第一階段(102年至105年)
漏水率降至17%以下,每年降低漏水率0.65%。

第二階段(106年至111年)
漏水率降至15%以下,106年降低漏水率0.6%,107 年降低漏水率0.5%、108 至111年每年降低漏水率0.4%。

漏水管控執行策略
依據 IWA 及國際間係採取以下4 項具體策略以降低管線漏水,分別如下:

漏水管理_3.jpg 漏水管理_3.jpg
水壓管理
水壓大小及水壓變化對於管線破管頻率影響甚大,因此,水壓管理係降低管線漏水之重要工具。建立合理水壓管理操作模式,廣設壓力監測點,並於配水幹管設置電動閥,藉以調控供水壓力,穩定各節點壓力均能管控維持在1.5~2.5kg/cm2之間,減少水錘導致破管漏水。

修漏之速度及品質
修漏速度將直接影響漏水量之多寡,而修漏品質則影響日後漏水復原發生之可能性。

主動漏水控制
地下漏水不易檢測,因此,國際間已投入相當多的資源,開發各式檢漏專業技術及精密儀器。除一般聽音設備檢漏外,尚有音波探測、氦氣檢驗、透地雷達…等。不管何種漏水檢測方式,皆需正確操作、適度管網大小及水壓水量監控設備,方能有效提高檢漏效率,並透過分區計量管網之建置及監控系統,以達主動漏水控制之目的。

管線資產維護
管線自完工埋設道路地下後,即受現地環境自然及人為影響等因素,隨使用時間而逐漸老化,其中水公司使用最多的塑膠管(PVCP),更因材質老舊逐漸脆化,致道路受重車輾壓而產生破管漏水情形。因此,當管線資產隨時間遞減而致維護費用超過管線殘餘價值時,即為管線汰換之時機。
