發布日期: 2024/08/09
標題 |
工程基本資料一覽表 |
---|---|
工程名稱 |
壽豐鄉米棧村延管工程 |
主辦單位 |
台灣自來水公司第九區管理處(工務課) |
承攬廠商 |
泰鑫水電工程行 |
計畫期程 |
113年~113年180個工作天 |
總經費(元) |
工程總預算金額:4,100萬元 契約總價:3,048萬4,342元 |
年度 |
112~113 |
工作項目 |

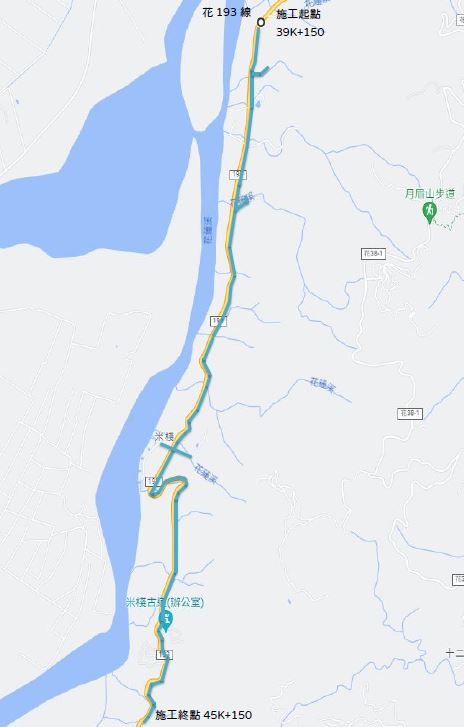

本案設計埋設∮100mmDIP:830公尺 ∮200mmDIP:6,211公尺 |
開工日期 |
112年11月15日 |
預計完工日期 |
113年10月31日 |
預定工作進度 |
73.03%(截至113年7月28日) |
實際工作進度 |
78.88%(截至113年7月28日) |
標題 |
工程基本資料一覽表 |
---|---|
工程名稱 |
壽豐鄉米棧村延管工程 |
主辦單位 |
台灣自來水公司第九區管理處(工務課) |
承攬廠商 |
泰鑫水電工程行 |
計畫期程 |
113年~113年180個工作天 |
總經費(元) |
工程總預算金額:4,100萬元 契約總價:3,048萬4,342元 |
年度 |
112~113 |
工作項目 |
本案設計埋設∮100mmDIP:830公尺 ∮200mmDIP:6,211公尺 |
開工日期 |
112年11月15日 |
預計完工日期 |
113年10月31日 |
預定工作進度 |
73.03%(截至113年7月28日) |
實際工作進度 |
78.88%(截至113年7月28日) |

時間:112年11月30日
地點:米棧村社區發展協會
