浮洲加壓站至板新場管線工程(七)
發布日期: 2025/08/04
計畫效益:
興辦本管線與原管線間形成雙幹管相互備援,穩定臺北自來水事業處支援台灣自來水公司之清水,經浮州加壓站送達板新給水廠,再供水至三峽及鶯歌等地區,加強板新供水系統之穩定,透過區域性水源及水利設施的調配運用,並將部分老舊管線汰舊換新,減少缺水危機。
興辦本管線與原管線間形成雙幹管相互備援,穩定臺北自來水事業處支援台灣自來水公司之清水,經浮州加壓站送達板新給水廠,再供水至三峽及鶯歌等地區,加強板新供水系統之穩定,透過區域性水源及水利設施的調配運用,並將部分老舊管線汰舊換新,減少缺水危機。
工程基本資料一覽表 | |
---|---|
工程名稱 | 浮洲加壓站至板新場管線工程(七) |
主辦單位 | 台灣自來水公司北區工程處 |
設計/監造廠商 | 式新工程顧問有限公司 / 北區工程處第三工務所 |
承攬廠商 | 盛河營造有限公司 |
計畫期程 | 112年~114年(50日曆天+558.5日曆天) |
總經費(元) | 工程總預算金額:5億9仟4佰16萬元 |
契約總價:5億4000萬元 | |

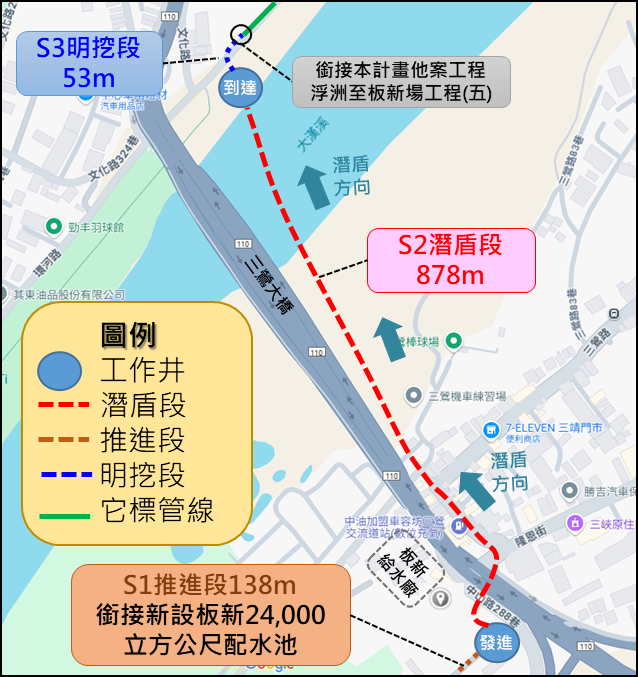

工作項目 | 潛盾工程∮2800mm潛盾隧道,內套∮1800mmDIP(U3)管線878m。 |
埋設∮1800mmDIP(K3)及附屬管件長199m。 | |
安裝∮1800mmSP管線42m | |
開工日期 | 112年04月06日 |
預計完工日期 | 114年10月31日 |

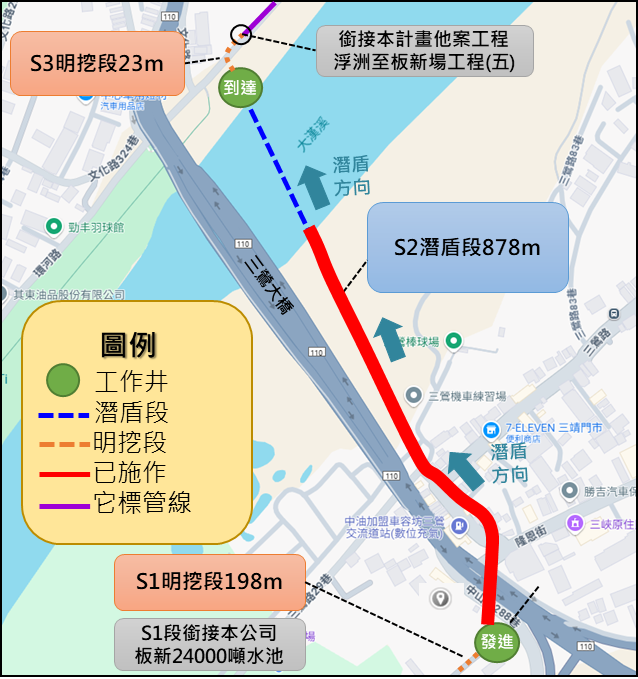

預定工作進度 | 74.69%(截至114年7月31日止) |
實際工作進度 | 75.78%(截至114年7月31日止) |
品質及工安督導辦理次數 | 16次(截至114年7月31日止) |
