豐原大道環狀埋設幹管工程-管(五)
發布日期: 2026/11/06
豐原大道環狀埋設幹管工程-管(五)
|
施工進度 |
預定進度:26.98% 實際進度:27.26% |
|---|---|
|

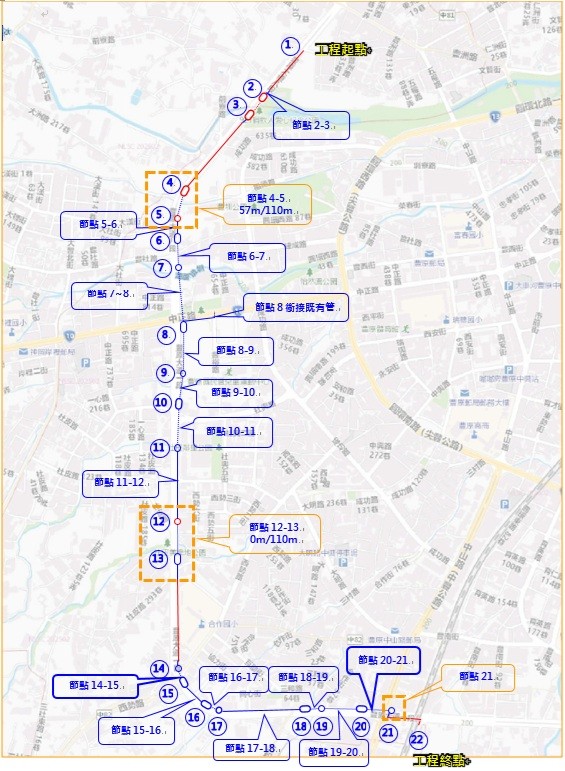

施工路段 |

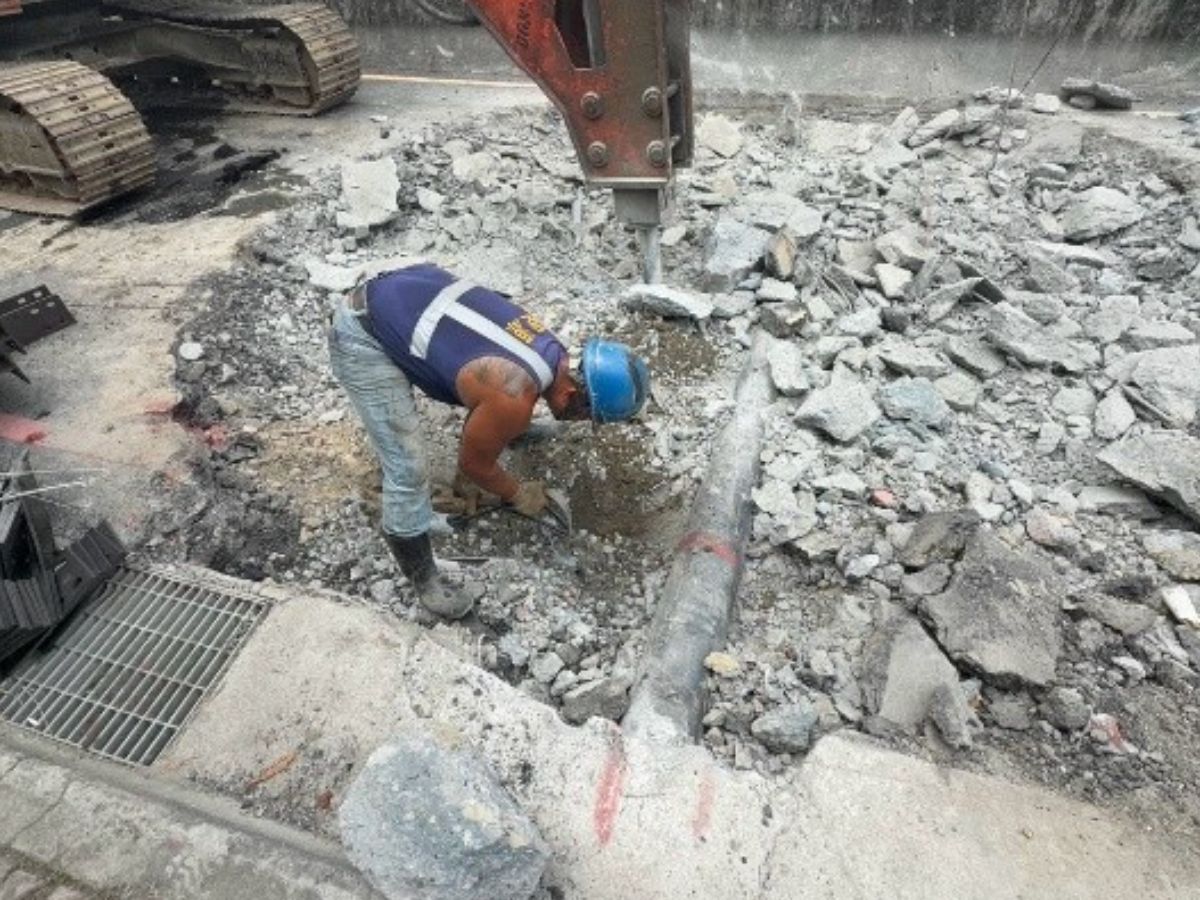

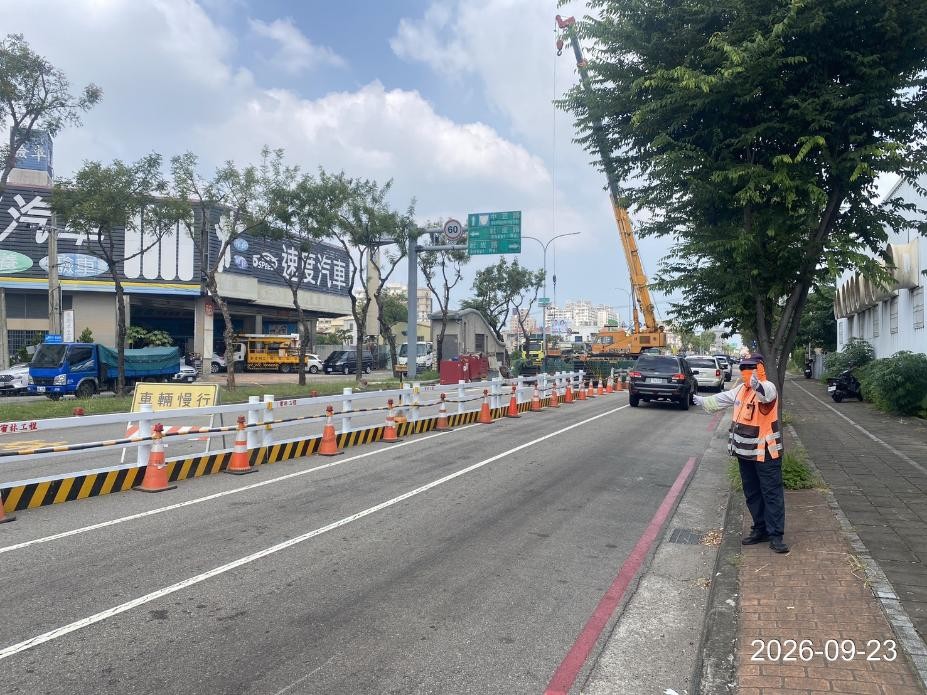

節點4~5推進施工 節點13工作井回填 節點21工作井開坑 |
|
本工程完成長度 |

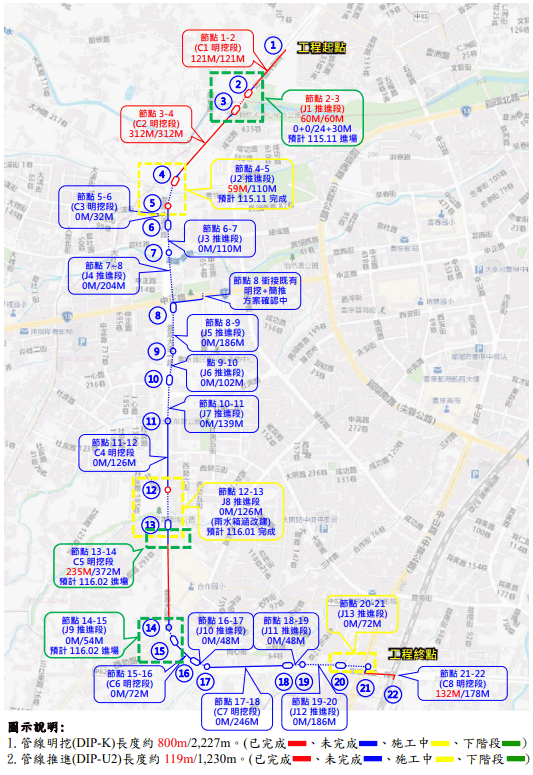

總長度:919/3082m 推進長度:119/1230m 明挖長度:800/1852m |
