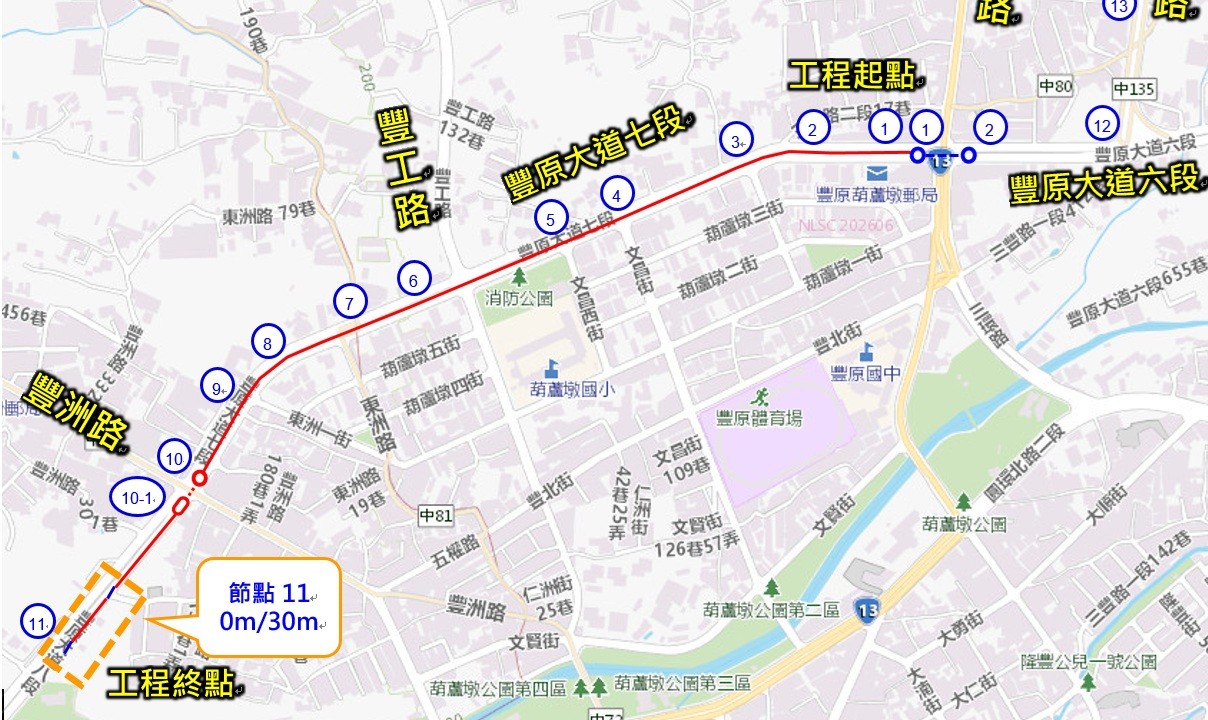

豐原大道環狀埋設幹管工程計畫

豐原大道環狀埋設幹管工程-管(二)

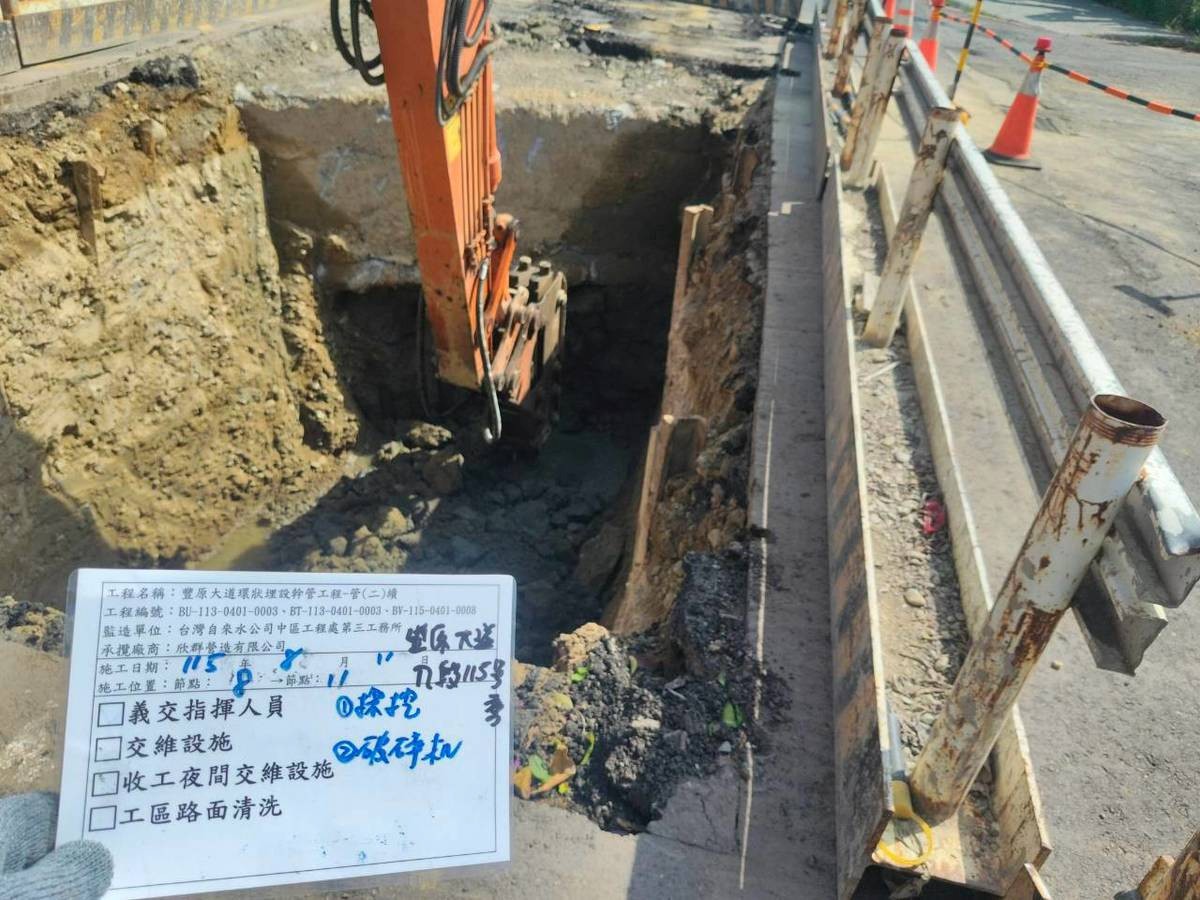

發布日期: 2026/11/06

豐原大道環狀埋設幹管工程-管(二)

施工進度

預定進度:96.391%

實際進度:96.450%

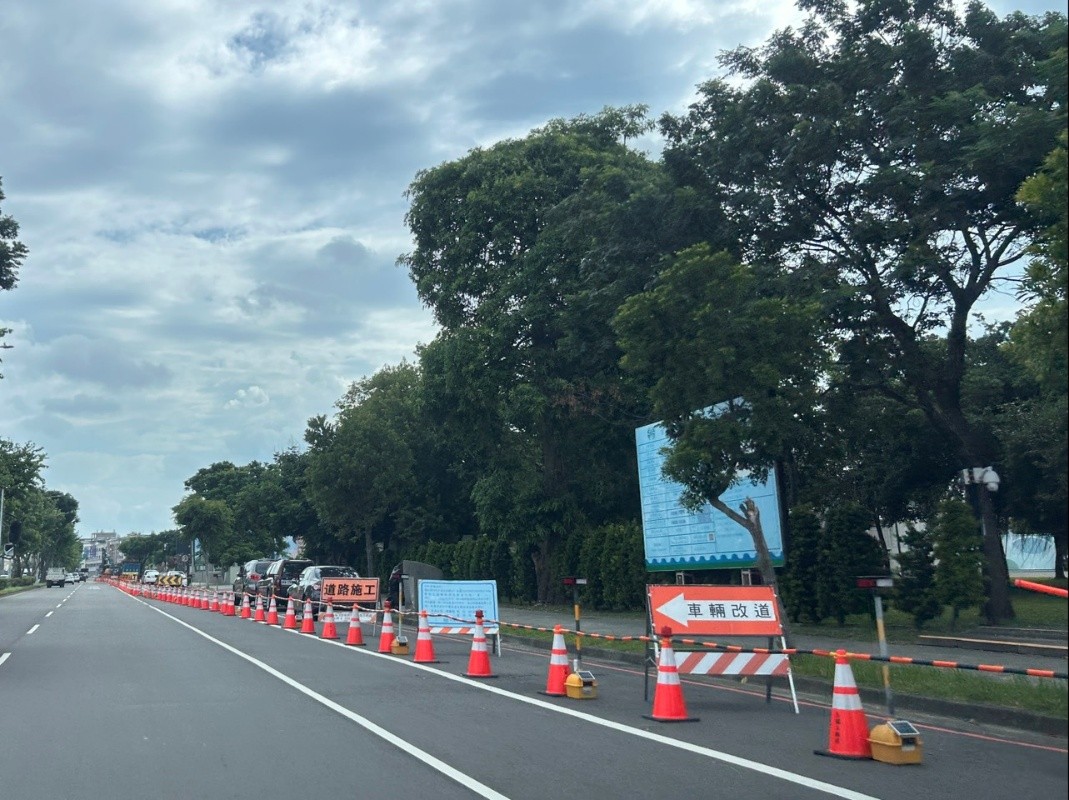

施工路段

本周無施工(路證申請中)

本工程完成長度

總長度:1,515/1,550m

推進長度:55/ 55m

明挖長度:1,460/1,495m

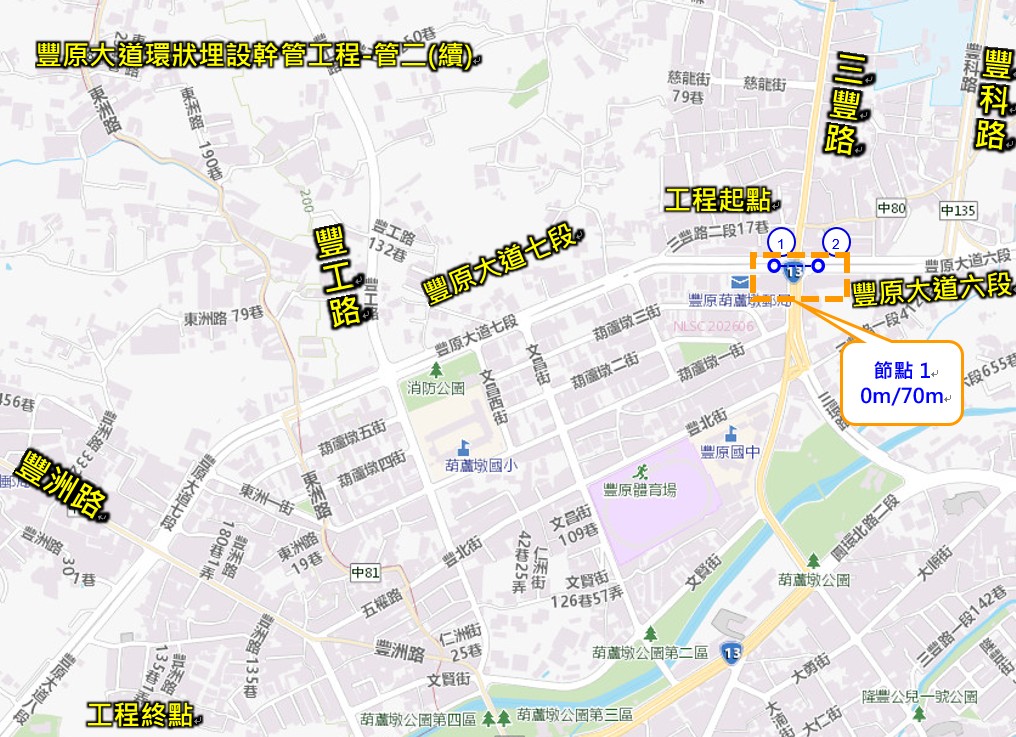

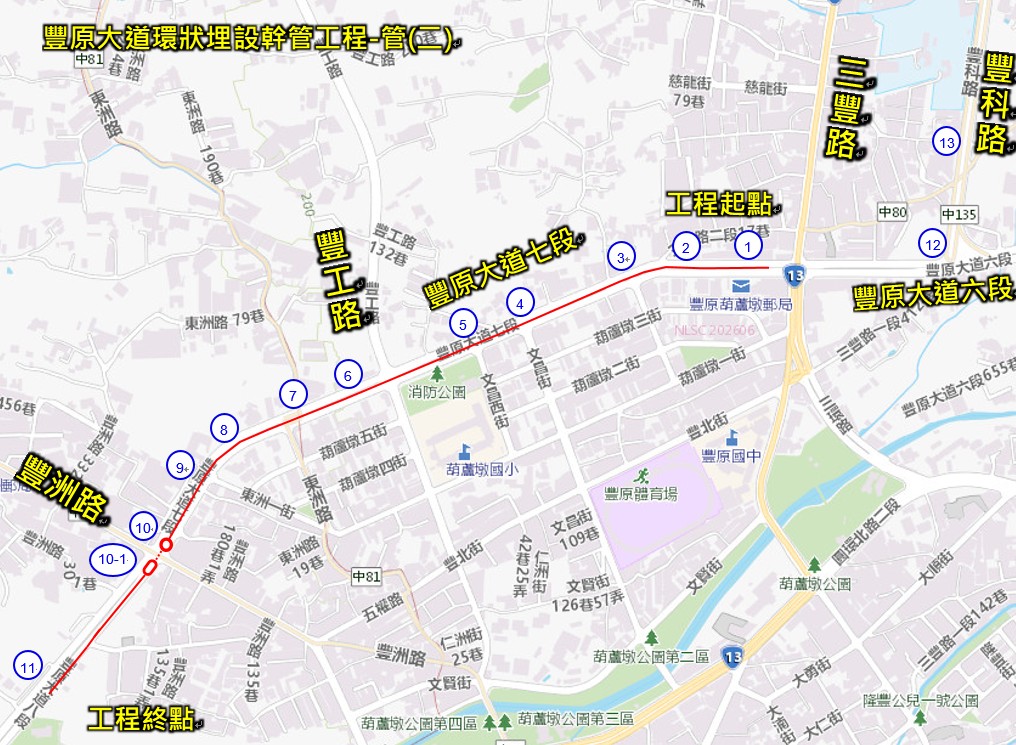

豐原大道環狀埋設幹管工程-管(二)續

施工進度

預定進度:4.167%

實際進度:4.409%

施工路段

到達坑開挖及鋼襯版安裝

本工程完成長度

推進坑開挖(深):0m/13.5m

到達坑開挖(深):9.5m/14.5m

總長度: 0/100m

推進長度:0/ 70m

明挖長度:0/30m
