跳到主要內容區塊
:::

本處新聞

高屏溪堰停止抽水4小時,經原水調度無縫接軌,維持正常供水

發布日期: 2021/08/31

高屏溪堰停止抽水4小時,經原水調度無縫接軌,維持正常供水

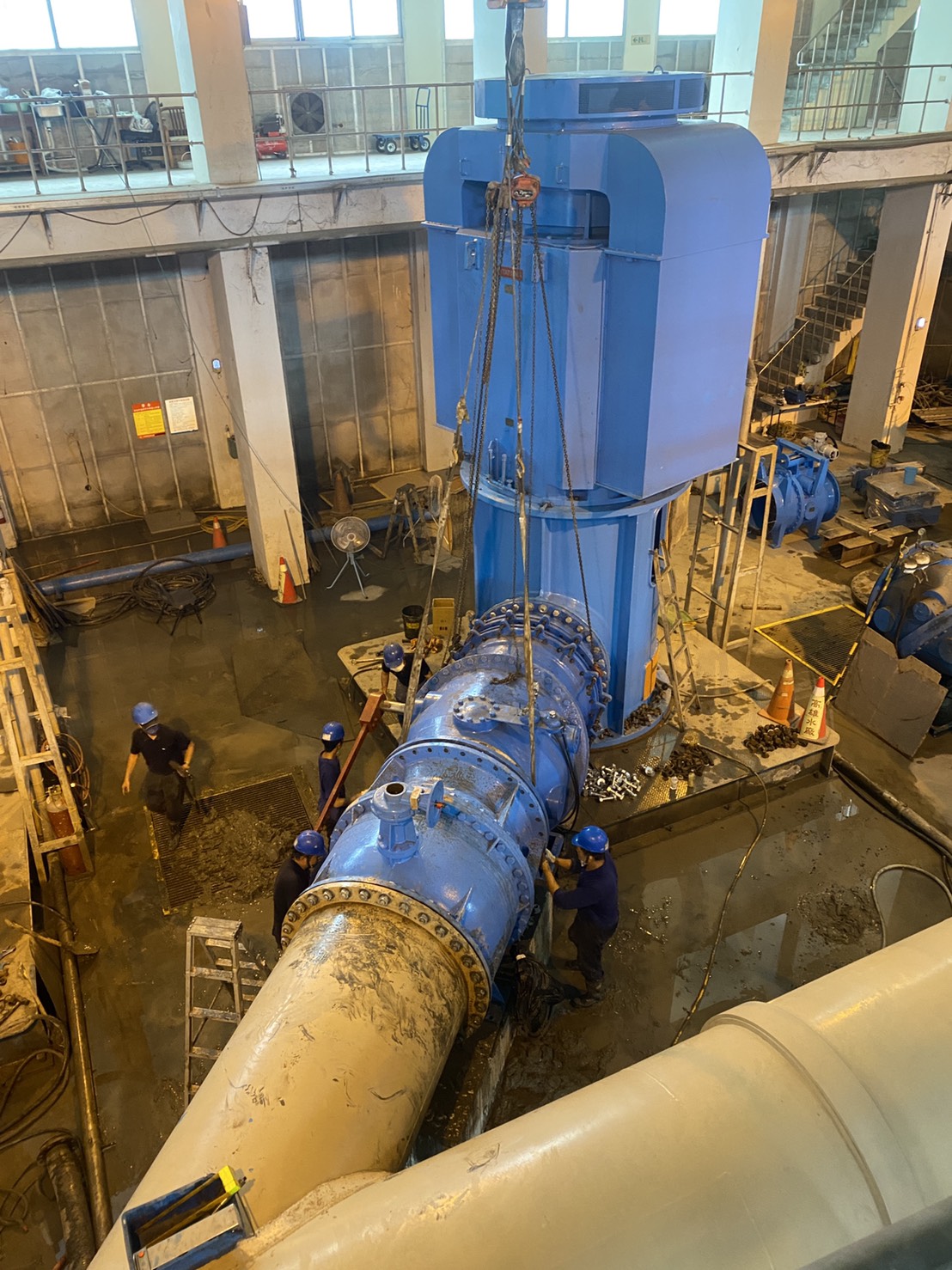

      台電公司為避免曾因發生風箏不慎碰觸導線而發生停電之虞,因此辦理架空輸電線路改為地下電纜線路,以穩定供電品質而辦理上寮~復興線部分線路下地工程,高雄廠於高屏溪攔河堰站今(31)日上午8時至12時共4小時配合停電及停止取水。為因應本次停電高屏溪停止抽水量近40萬噸,將影響坪頂廠、澄清湖廠、拷潭廠及鳳山廠正常出水,因此本處事前數次召開內部會議檢討停電時機及水源調度事宜,擇定豐水期間調用南化水庫40萬噸補足原水缺口為最佳時機,並因應用水需求適時增量溪埔、大泉、竹寮、會結等伏流水挹注原水缺口,今(31)日上午經高屏溪沿線四大給水廠通力合作,無縫切換淨水場原水,充沛維持正常運轉,供水均正常。

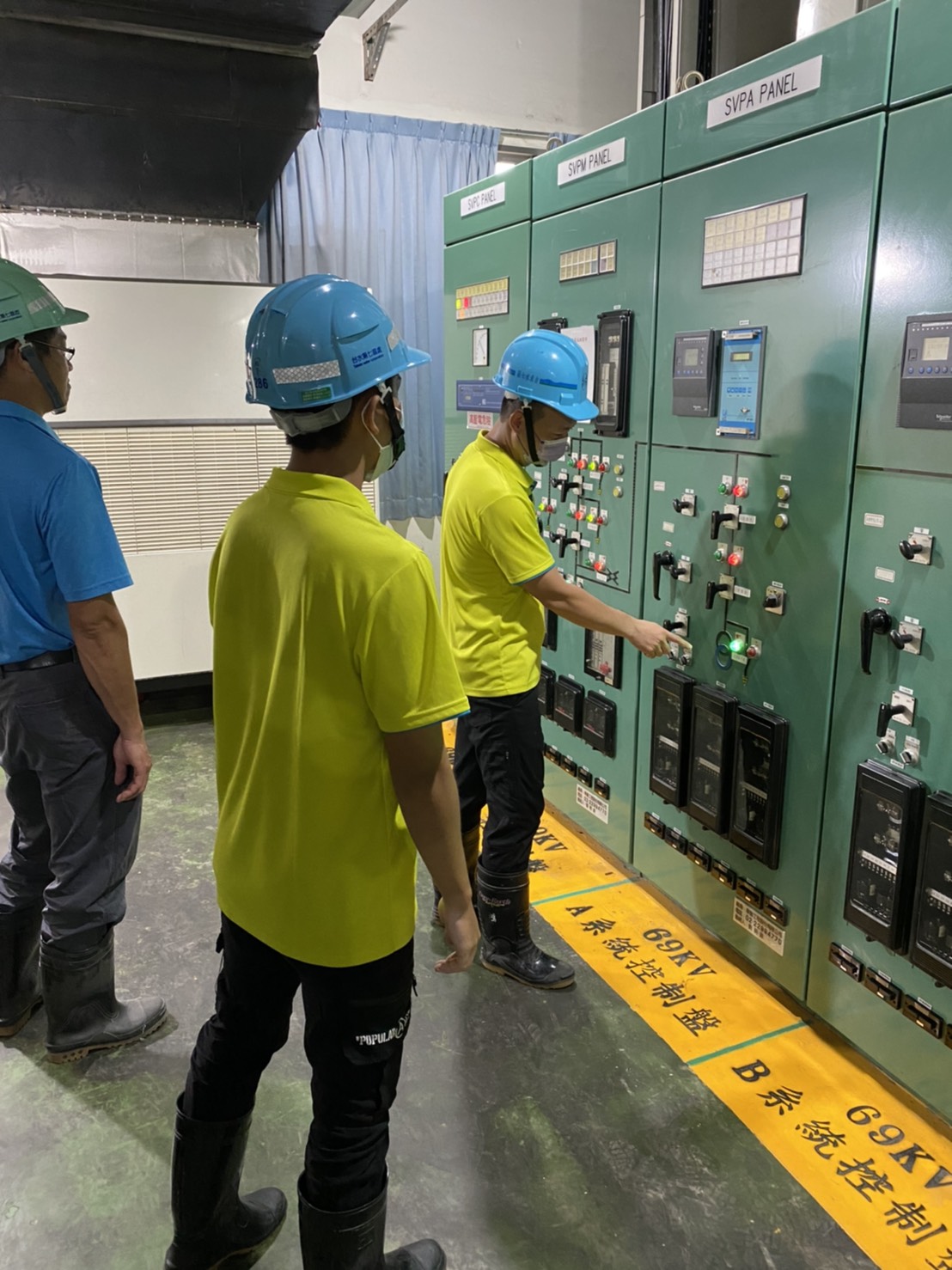

      中午後台電已恢復送電,高雄廠攔河堰即啟動抽水機進行導水管線充水,後續坪頂廠、澄清湖廠、拷潭廠及鳳山廠即回復正常取水模式。

1.jpg 1.jpg
2.jpg 2.jpg
點閱:751
更新時間:2021-08-31 17:06
回上一頁
