中區工程處

鳥嘴潭人工湖下游-送水管A-2-1

發布日期: 2026/08/17

標題

工程基本資料一覽表

工程名稱

鳥嘴潭人工湖下游-送水管A-2-1

主辦單位

台灣自來水股份有限公司中區工程處

監造單位

台灣自來水股份有限公司中區工程處第二工務所

承攬廠商

盛河營造有限公司

計畫期程

112年~115年210個工作天

經費(元)

發包預算金額:116,550.000 千元

契 約 總 價 :114,800.000 千元

年度

113

工作項目

1.∮2,000 mm DIP管約543公尺

2.∮2,000 mm推進管約197公尺

開工日期

112年6月21日

預計完工日期

115年12月31日

預定工作進度


實際工作進度

 3/16竣工

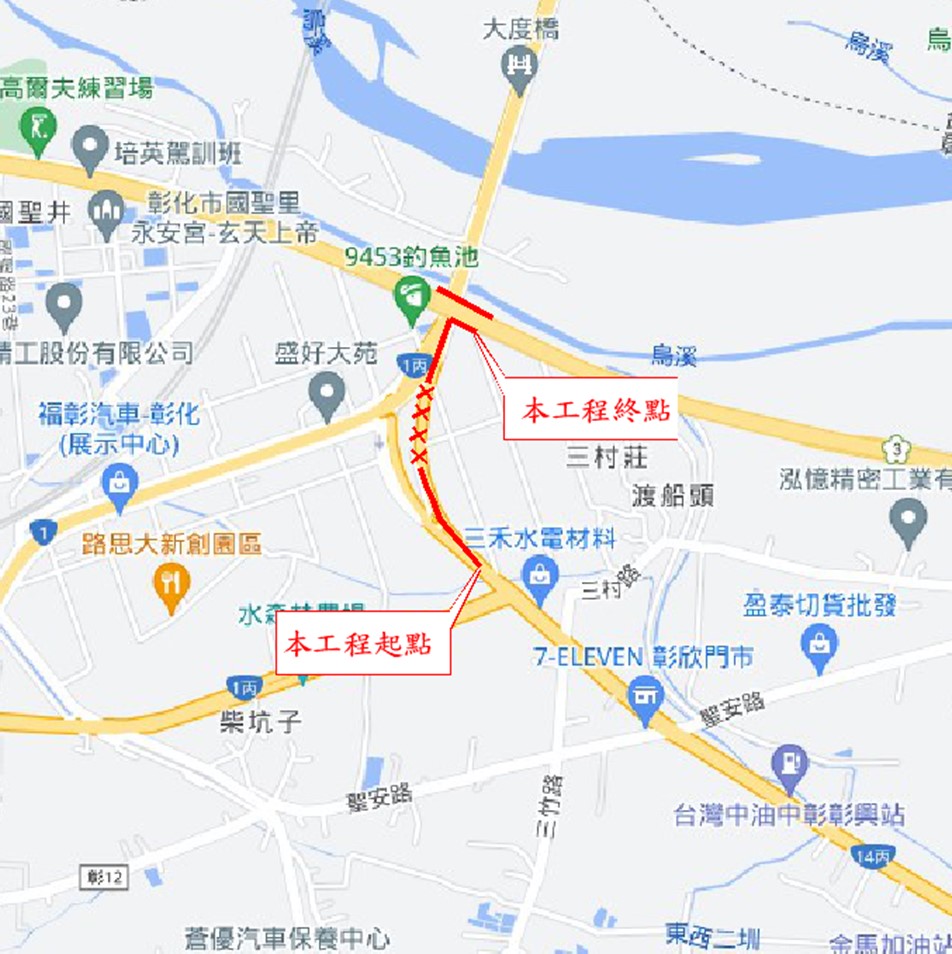

鳥嘴潭送水管A-2-1.jpg 鳥嘴潭送水管A-2-1.jpg
