大湳系統送龜山林口複線工程-管(三)
發布日期: 2025/11/03
計畫效益:
1、具備振興經濟、區域供水調度、汰換減漏及降低災害風險等效益。
2、預計達成林口機場捷運A7站120年4.2萬CMD供水量,以及桃園航空城130年6.99萬CMD供水量,
亦作為既有複線系統銜接,常態增加往龜山、林口及蘆竹地區之供水量。
1、具備振興經濟、區域供水調度、汰換減漏及降低災害風險等效益。
2、預計達成林口機場捷運A7站120年4.2萬CMD供水量,以及桃園航空城130年6.99萬CMD供水量,
亦作為既有複線系統銜接,常態增加往龜山、林口及蘆竹地區之供水量。
| 工程基本資料一覽表 | |
|---|---|
| 工程名稱 | 大湳系統送龜山林口複線工程-管(三) |
| 主辦單位 | 台灣自來水公司北區工程處 |
| 設計/監造廠商 | 黎明工程顧問有限公司 |
| 承攬廠商 | 高堃營造股份有限公司 |
| 計畫期程 | 112年~116年(50日曆天+780日曆天+544日曆天+148日曆天) |
| 總經費(元) | 工程總預算金額:8億5千7百萬元 |
| 契約總價:7億5680萬元 | |

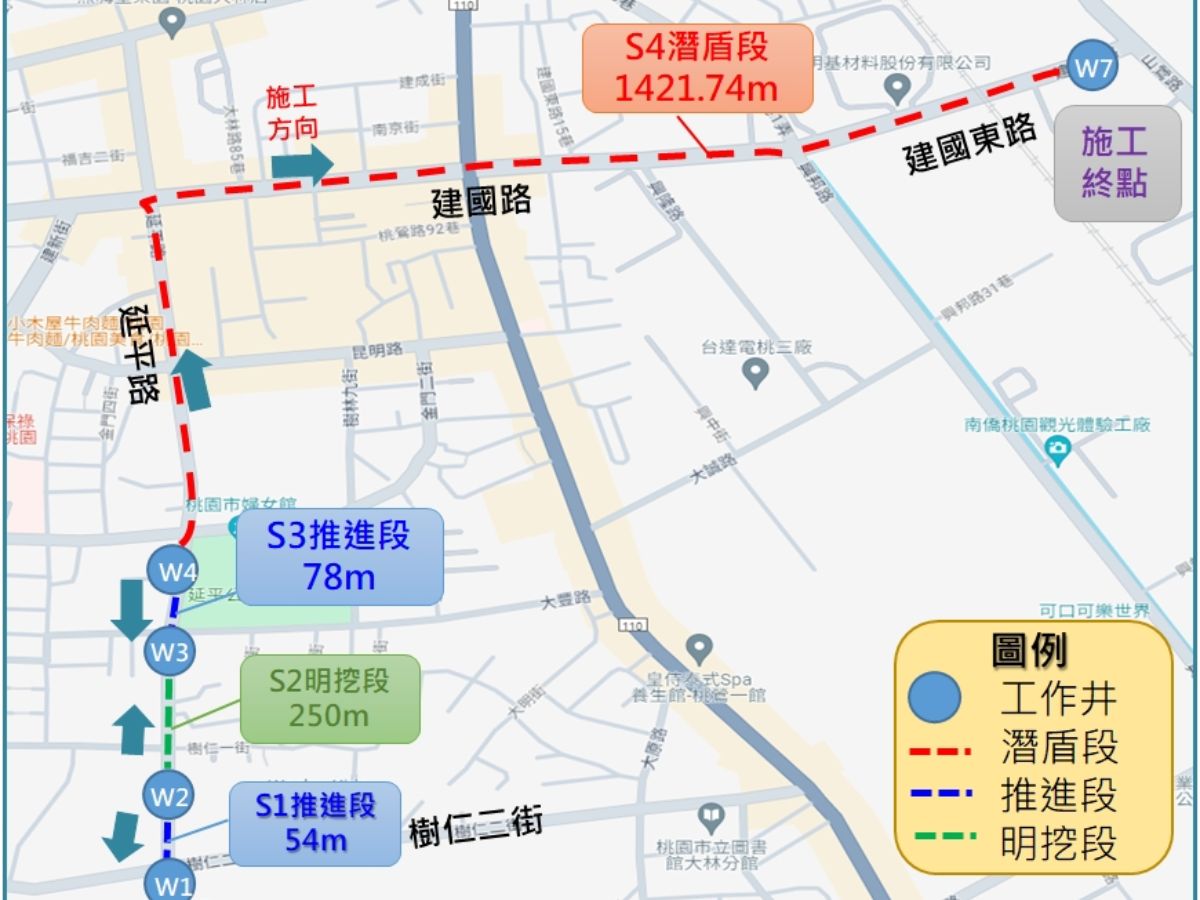

| 工作項目 | 本案設計埋設潛盾洞道 ∮2400mm:1354m |
| 推進∮1500mmDIP:108公尺 | |
| 明挖∮1500mmDIP:367公尺 | |
| 開工日期 | 112年3月1日 |
| 預計完工日期 | 116年6月3日 |
| 預定工作進度 | 45.62%(截至114年10月31日止) |
| 實際工作進度 | 45.97%(截至114年10月31日止) |
| 品質及工安督導辦理次數 | 17次(截至114年10月31日止) |
大湳系統送龜山林口複線工程-管(三)
