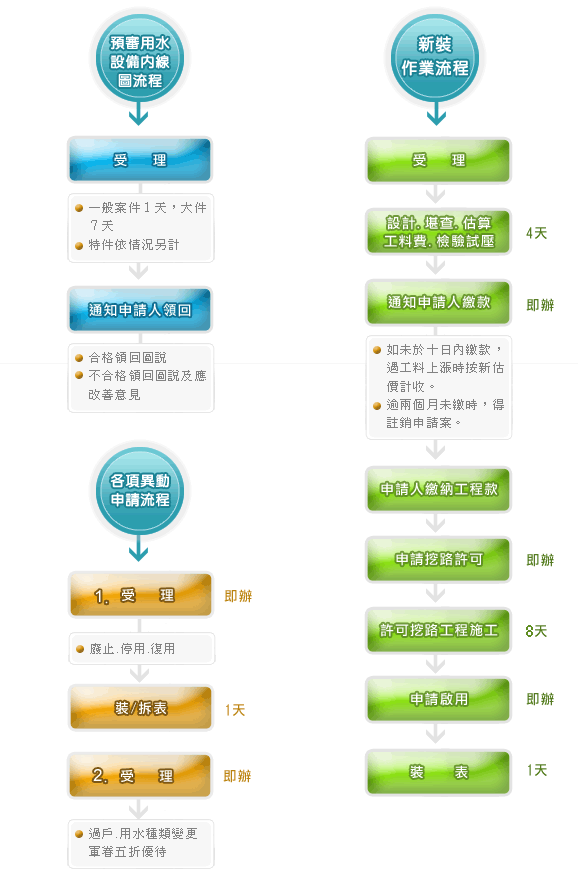

◎預審用水設備內線圖流程
由各服務所受理民眾申請案件→依作業規定期限審圖(一般案件1天,大案件7天,特殊案件依情況另計)→結案後通知申請人領回(合格領回圖說或 不合格領回圖說及應改善意見)
◎各項異動申請流程
由各服務所1.受理(即辦)民眾案件(廢止、停用、復用)→裝/拆表(一天)→2.受理(即辦)(過戶、用水種類變更、軍眷五折優待)
◎新裝作業流程
由各服務所受理民眾新裝作業→設計、勘查、估算工料費、檢驗試壓(4天)→通知申請人繳款(即辦)(如未於10日內繳款,遇工料上漲時按新估價計收。逾二個月未繳納時,得註銷申請案。)→申請人繳納工程款→申請挖路許可(即辦)→接獲路權單位核准挖路許可→工程施工(8天)(依路權單位核准期間)→申請啟用(即辦)→裝表(1天)
由各服務所受理民眾申請案件→依作業規定期限審圖(一般案件1天,大案件7天,特殊案件依情況另計)→結案後通知申請人領回(合格領回圖說或 不合格領回圖說及應改善意見)
◎各項異動申請流程
由各服務所1.受理(即辦)民眾案件(廢止、停用、復用)→裝/拆表(一天)→2.受理(即辦)(過戶、用水種類變更、軍眷五折優待)
◎新裝作業流程
由各服務所受理民眾新裝作業→設計、勘查、估算工料費、檢驗試壓(4天)→通知申請人繳款(即辦)(如未於10日內繳款,遇工料上漲時按新估價計收。逾二個月未繳納時,得註銷申請案。)→申請人繳納工程款→申請挖路許可(即辦)→接獲路權單位核准挖路許可→工程施工(8天)(依路權單位核准期間)→申請啟用(即辦)→裝表(1天)
